Infraestructura

Conavi apostará por enmendar fallas técnicas del pasado y alistar el terreno para los grandes proyectos

Obras en Palmar Norte y Nicoya deberán esperar

04/12/2017 Puente Saprissa, Rio Virilla, Tibas. Inicio de posible contrucción de puente paralelo a el puente Saprissa.
Foto de: Diana Méndez.
04/12/2017 Puente Saprissa, Rio Virilla, Tibas. Inicio de posible contrucción de puente paralelo a el puente Saprissa. Foto de: Diana Méndez. Diana Mendez
Puente Saprissa. La ampliación del tramo de la ruta 32, entre el puente sobre el río Virilla y el cruce del restaurante La Casa de doña Lela, estaría entre las prioridades del Conavi. Foto de: Diana Méndez. (Diana Mendez)

No volver a dar una licitación sin contar con la preingeniería completa es la promesa con la que el nuevo jerarca del Consejo Nacional de Vialidad (Conavi), Mario Rodríguez, hará frente a las obras que debe desarrollar esa dependencia en los próximos años.

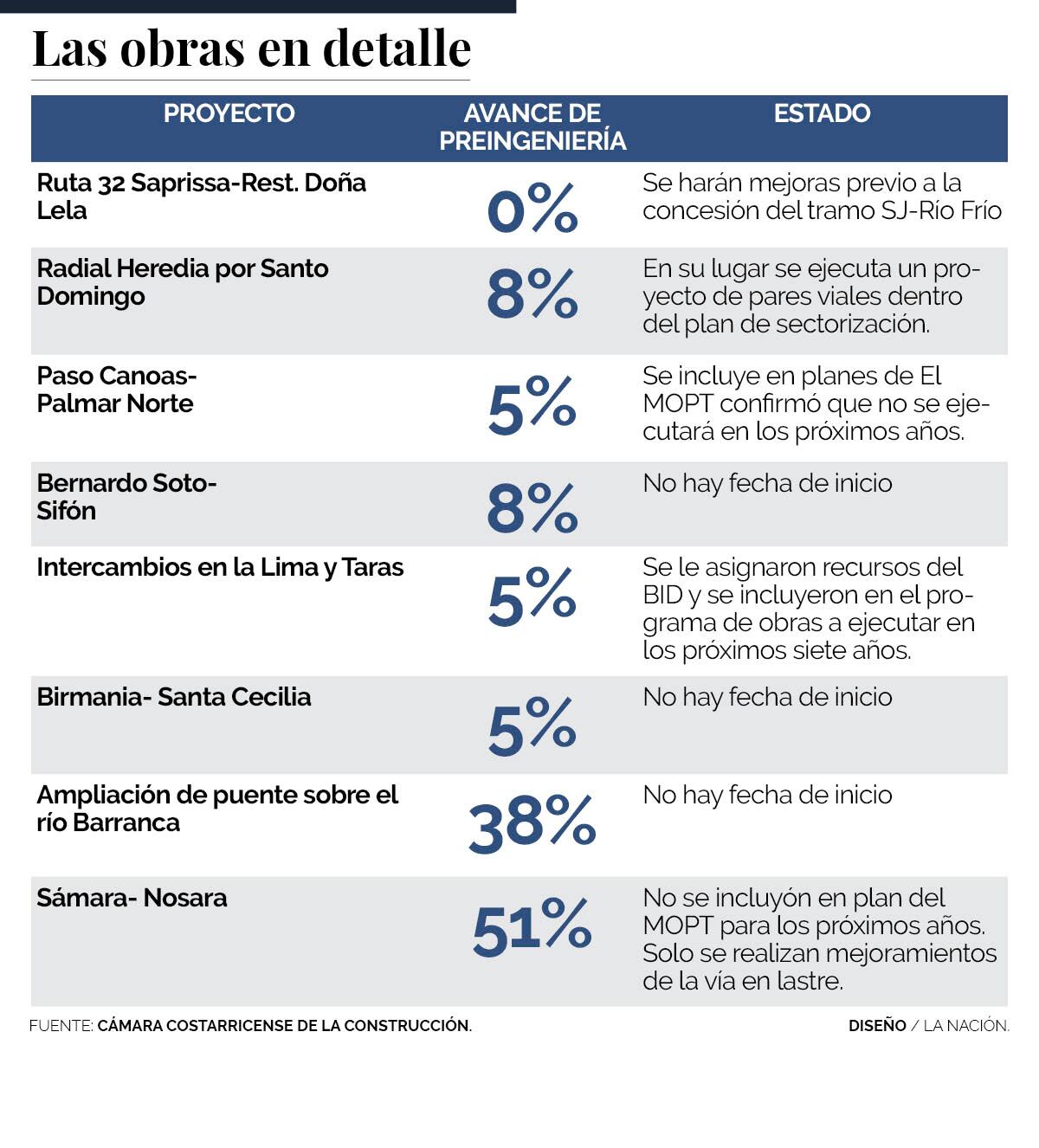

Esa unidad ejecutora tiene a su cargo una serie de proyectos claves para el país, empero, según el director la prioridad de la nueva administración es que se cumplan las labores de planificación necesarias para ejecutar los que ya están en marcha y dar mantenimiento o preparar aquellos que servirán de base para grandes obras viales.

‌
‌

‌

‌
‌

‌

‌
