El País

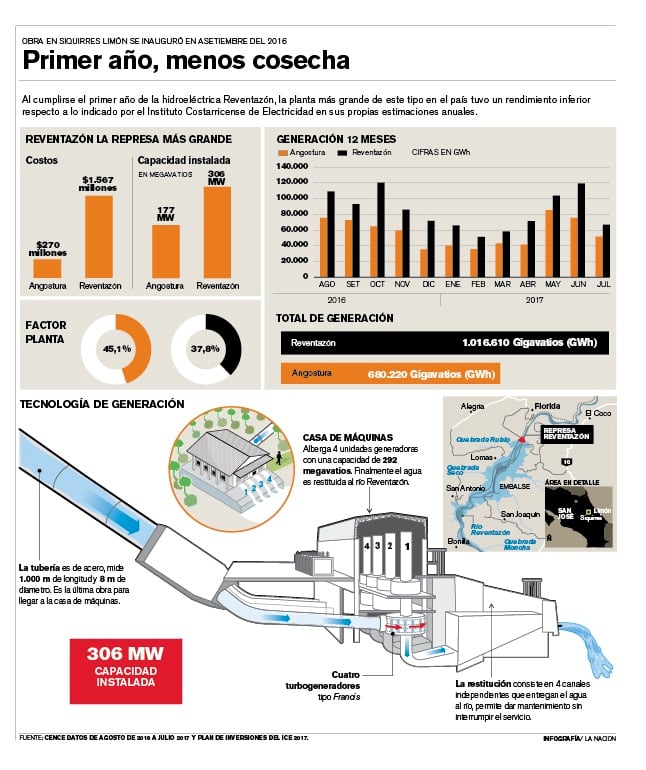

Planta Reventazón produjo menos energía de la prevista en primer año

ICE proyectó aporte de 1.560 gigavatios (GW) pero generación fue de 1.016 GW en 12 meses

La hidroeléctrica Reventazón se inauguró oficialmente el 16 de setiembre del año pasado y el ICE la presentó como la "segunda obra de infraestructura más grande de Centroamérica" después del Canal de Panamá.
La hidroeléctrica Reventazón se inauguró oficialmente el 16 de setiembre del año pasado y el ICE la presentó como la "segunda obra de infraestructura más grande de Centroamérica" después del Canal de Panamá.
La hidroeléctrica Reventazón se inauguró oficialmente el 16 de setiembre del año pasado y el ICE la presentó como la "segunda obra de infraestructura más grande de Centroamérica" después del Canal de Panamá.

La megahidroeléctrica Reventazón, en Siquirres, Limón, produjo en su primer año de operación un tercio menos de la energía que previó el Instituto Costarricense de Electricidad (ICE).

En vez de los 1.560 Gigavatios (GW) proyectados por el Instituto, aportó 1.016 GW, como se desprende de las estadísticas de generación del Centro Nacional de Control de Energía (Cence) para los 12 meses comprendidos entre el 1.° de agosto del 2016, mes en el cual entró en operación, y el 31 de julio del 2017.

‌
‌

‌

‌
‌

‌

‌
