Infraestructura

MOPT culpa a firma china por atraso en arranque de ruta 32

Reclaman diseños incompletos, falta de permisos para tala de árboles y atrasos en la importación de maquinaria para la obra

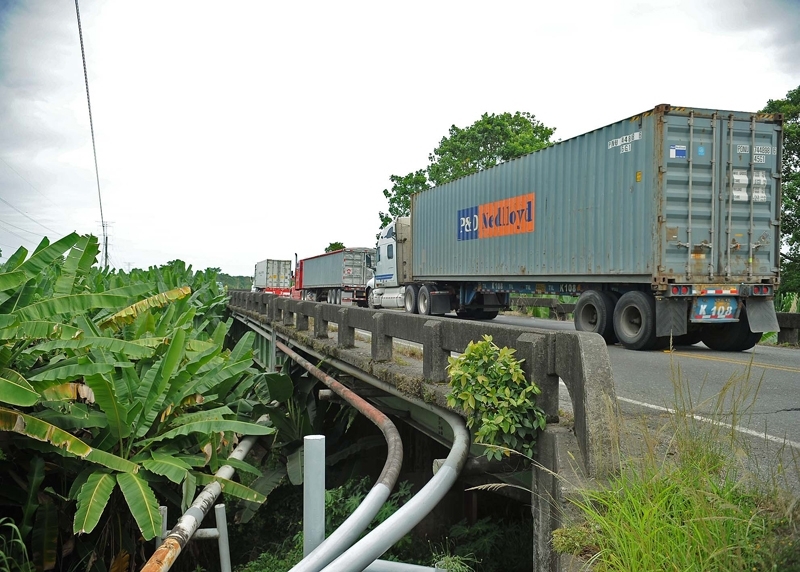

10 de octubre del 2013. Laura Chinchila y el ministro de transportes Pedro Castro anunciaron un proyecto para la ampliación a cuatro carriles de la ruta 32 desde rio Frío hasta Limón. En la foto: estado general del puente sobre el río Chirripó que sería ampliado en ese proyecto vial.
10 de octubre del 2013. Laura Chinchila y el ministro de transportes Pedro Castro anunciaron un proyecto para la ampliación a cuatro carriles de la ruta 32 desde rio Frío hasta Limón. En la foto: estado general del puente sobre el río Chirripó que sería ampliado en ese proyecto vial. albert marin

¿Por qué no empezaron los trabajos de ampliación de la vía a Limón este lunes? La empresa China Harbour Engineering Company (CHEC), encargada de la obra, no ha completado una serie de trámites necesarios para iniciar labores.

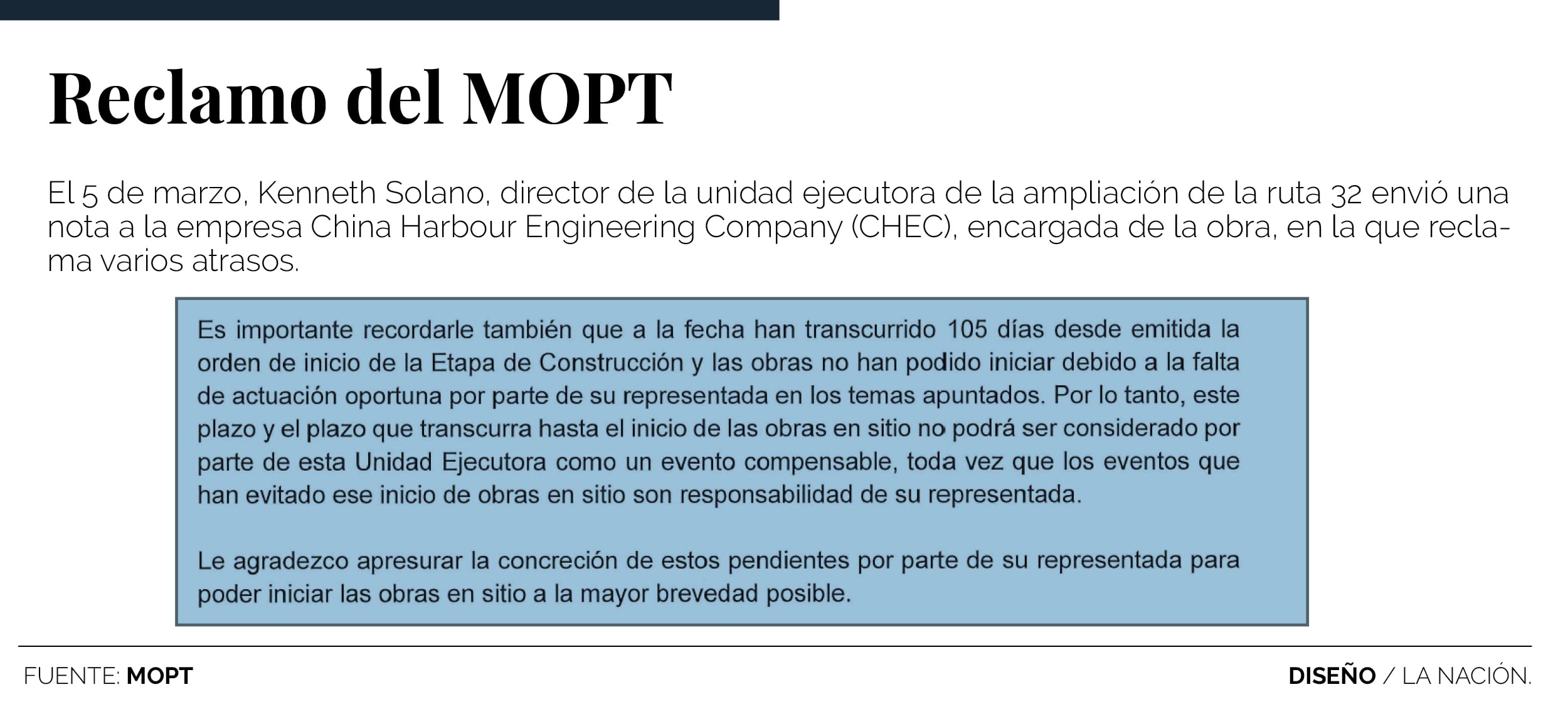

Así lo expuso el Ministerio de Obras Públicas y Transportes (MOPT) en una nota enviada a CHEC este 5 de marzo.

La compañía china había anunciado, días atrás, que empezarían la tala de árboles sobre el derecho de vía de los 107 kilómetros entre el cruce hacia Río Frío y el centro de Limón el lunes anterior, pero eso no sucedió.

‌
‌

‌

‌
‌

‌

‌
