Proyectos del AyA para tratar aguas costaron casi el doble de lo planeado

Contraloría señala que algunos costos adicionales obedecen a situaciones que eran previsibles; achaca falta de planificación y gestión a jerarca de institución y a sus subordinados

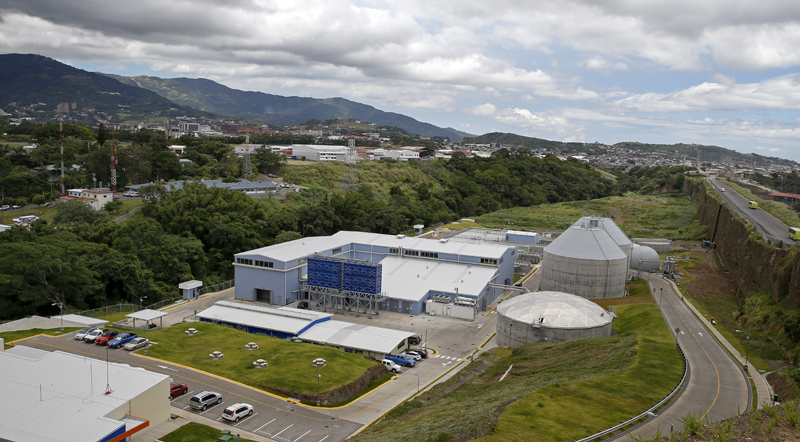

04-07-2015. Hora: 10:35 a.m. Recorrido por la planta de tratamiento de aguas negras Los Tajos, localizada en las inmediaciones de la ciudadela La Carpio en La Uruca. La planta es parte del proyecto de Mejoramiento Ambiental del Área Metropolitana de San José que lleva a cabo Acueductos y Alcantarillados (AyA) y se espera que con ella se puedan tratar las aguas residuales de un millón de residentes de once cantones del Valle Central: San José, Desamparados, Goicoechea, Alajuelita, Escazú, Vázquez de Coronado, Tibás, Moravia, Montes de Oca, Curridabat y La Unión.
Fotos: Mayela López
04-07-2015. Hora: 10:35 a.m. Recorrido por la planta de tratamiento de aguas negras Los Tajos, localizada en las inmediaciones de la ciudadela La Carpio en La Uruca. La planta es parte del proyecto de Mejoramiento Ambiental del Área Metropolitana de San José que lleva a cabo Acueductos y Alcantarillados (AyA) y se espera que con ella se puedan tratar las aguas residuales de un millón de residentes de once cantones del Valle Central: San José, Desamparados, Goicoechea, Alajuelita, Escazú, Vázquez de Coronado, Tibás, Moravia, Montes de Oca, Curridabat y La Unión. Fotos: Mayela López Mayela López
Las aguas residuales que se captan a través de las redes, se llevan hasta la Planta Los Tajos, donde reciben tratamiento y luego se vierten en la cuenca del río Grande de Tárcoles. Foto: Mayela López. (Mayela López)

Tres obras para el tratamiento de aguas residuales en la Gran Área Metropolitana (GAM) le costaron casi el doble de lo planificado al Instituto Costarricense de Acueductos y Alcantarillados (AyA).

La entidad tuvo que presupuestar unos ¢4.500 millones de más. Casi una tercera parte de las justificaciones del aumento del presupuesto fueron “situaciones previsibles”, que debieron considerarse desde su etapa de planeación.

‌
‌

‌

‌
‌

‌

‌
