Editorial: Si ‘la plata del pueblo es sagrada’, que el ICE rinda cuentas por atrasos y ¢13.437 millones en sobrecostos

Disolver la Dirección de Planificación y Sostenibilidad no puede reducirse a una reorganización administrativa: deben quedar claros los nuevos controles y quién verificará que se cumplan

El Instituto Costarricense de Electricidad (ICE) amplía y fortalece las redes de  transmisión y distribución eléctrica en diferentes puntos del país. Una de estas obras es la subestación eléctrica inaugurada en la comunidad de San Rafael Norte de Parrita, este fin de semana pasado.

Con la Subestación Parrita se podrá llevar un servicio eléctrico de alta calidad a las comunidades del Pacífico Central, entre ellas Parrita, Quepos y Manuel Antonio. La construcción de esta obra se desarrolló con la visión de brindar el transporte y la distribución de electricidad en esa zona hasta por más de 30 años. Tiene una capacidad de llevar energía eléctrica a aproximadamente 200 mil familias de la región.

La función de las subestaciones es realizar una conversión de la fuerza con que viaja la energía a través de las redes eléctricas, con el fin de acoplarla al consumo necesario de casas, industrias, comercio y otros.

Además, esta nueva infraestructura permitirá el avance del proyecto SIEPAC, el cual interconectará los países de América Central,  Colombia y México.

El funcionamiento de tecnología de avanzada de la obra, única en el país, permite la reducción de voltajes para distribuir la energía en las comunidades con niveles mínimos de pérdidas, lo que favorece a la empresa en un ahorro que alcanza los $20 mil por mes, según explicó Edwin Bogantes, director de la UEN de Transporte de Electricidad.

Durante el acto inagural, asistieron el Sr. Pedro Pablo Quirós, presidente del Grupo ICE; Sr. Abraham Madrigal, gerente general del ICE; Sr. Gravin Mayorga, subgerente de Electricidad; Sr. Edwin Bogantes, director de UEN de Transporte  de Electricidad y miembros de las compañías constructoras del proyecto.

Quirós destacó la magnitud de  los proyectos de electricidad y telecomunicaciones que el ICE ha realizado en los últimos años, así como la importancia de la inversión para satisfacer a futuro las necesidades de l
El Instituto Costarricense de Electricidad (ICE) amplía y fortalece las redes de  transmisión y distribución eléctrica en diferentes puntos del país. Una de estas obras es la subestación eléctrica inaugurada en la comunidad de San Rafael Norte de Parrita, este fin de semana pasado.   Con la Subestación Parrita se podrá llevar un servicio eléctrico de alta calidad a las comunidades del Pacífico Central, entre ellas Parrita, Quepos y Manuel Antonio. La construcción de esta obra se desarrolló con la visión de brindar el transporte y la distribución de electricidad en esa zona hasta por más de 30 años. Tiene una capacidad de llevar energía eléctrica a aproximadamente 200 mil familias de la región.   La función de las subestaciones es realizar una conversión de la fuerza con que viaja la energía a través de las redes eléctricas, con el fin de acoplarla al consumo necesario de casas, industrias, comercio y otros.   Además, esta nueva infraestructura permitirá el avance del proyecto SIEPAC, el cual interconectará los países de América Central,  Colombia y México.   El funcionamiento de tecnología de avanzada de la obra, única en el país, permite la reducción de voltajes para distribuir la energía en las comunidades con niveles mínimos de pérdidas, lo que favorece a la empresa en un ahorro que alcanza los $20 mil por mes, según explicó Edwin Bogantes, director de la UEN de Transporte de Electricidad.   Durante el acto inagural, asistieron el Sr. Pedro Pablo Quirós, presidente del Grupo ICE; Sr. Abraham Madrigal, gerente general del ICE; Sr. Gravin Mayorga, subgerente de Electricidad; Sr. Edwin Bogantes, director de UEN de Transporte  de Electricidad y miembros de las compañías constructoras del proyecto.   Quirós destacó la magnitud de  los proyectos de electricidad y telecomunicaciones que el ICE ha realizado en los últimos años, así como la importancia de la inversión para satisfacer a futuro las necesidades de l

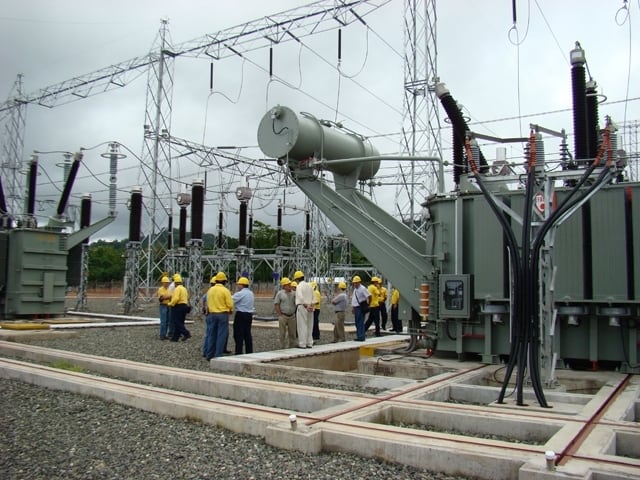

Fotografía ilustrativa de una subestación eléctrica del ICE, inaugurada en 2009.

La Contraloría General de la República dejó al descubierto, el lunes 21 de setiembre, cómo la falta de planificación y controles provocaron sobrecostos por ¢13.437 millones ($29 millones) y atrasos de entre año y medio y seis años y medio en tres proyectos de transmisión eléctrica del Instituto Costarricense de Electricidad (ICE).

Ese informe llevó a que el Consejo Directivo acordara, un día después, disolver la Dirección de Planificación y Sostenibilidad –del negocio eléctrico– y anunció que sus funciones las asumirá la División de Transmisión.

‌
‌

‌

‌
‌

‌

‌
