Tras nueve años en ejecución, ICE confirma nueva prórroga para planta geotérmica Borinquen

Borinquen I tiene un avance del 56% y el ICE gestiona una nueva modificación de los plazos del financiamiento, entidad prevé entregar proyecto en el 2030

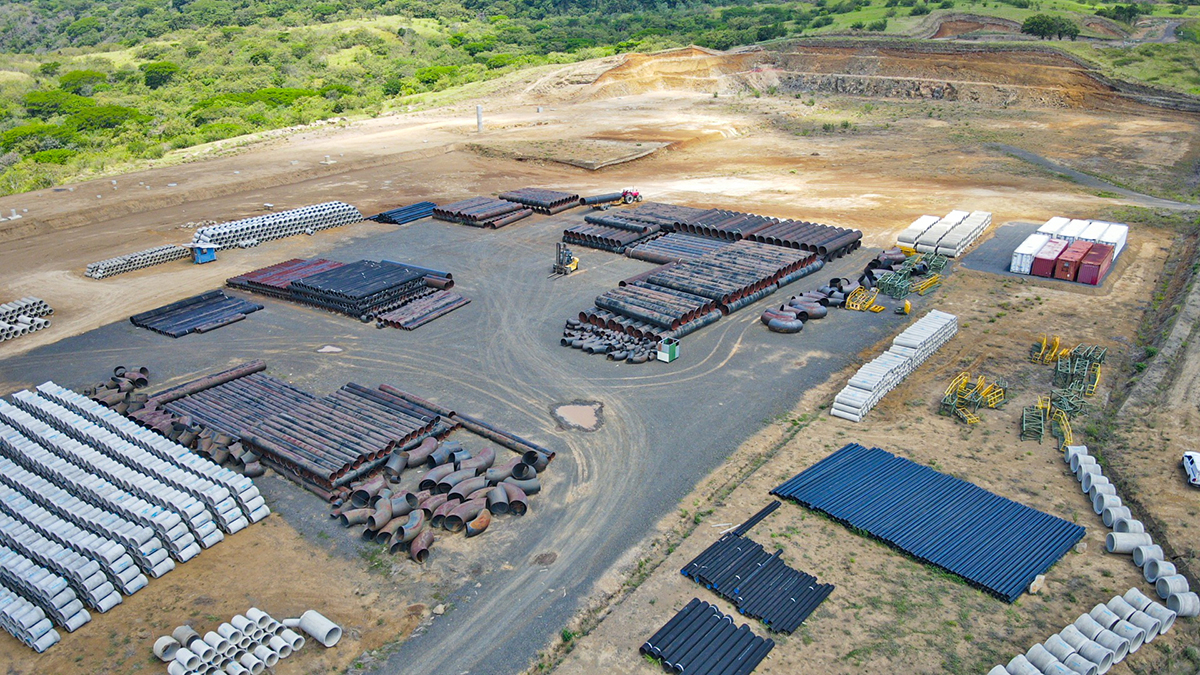

Tuberías de conducción de vapor en las instalaciones del Proyecto Geotérmico Borinquen I, en Liberia, Guanacaste. La planta, con un avance de 55% en obras, no estaría lista sino hasta inicios de 2030.
Tuberías de conducción de vapor en las instalaciones del Proyecto Geotérmico Borinquen I, en Liberia, Guanacaste. La planta, con un avance de 56% en obras, no estaría lista sino hasta inicios de 2030. Grupo ICE

Tras nueve años en ejecución y con un 56% de avance, el Instituto Costarricense de Electricidad (ICE) gestiona una nueva prórroga para el financiamiento con el que se ejecuta el proyecto geotérmico Borinquen I.

La entidad confirmó a este diario que ya se había aplicado una orden de cambio en el proyecto en el 2021 y actualmente se gestiona una nueva modificación, aunque no se detalló de cuánto sería ese plazo adicional.

Un informe del Ministerio de Hacienda, divulgado el mes anterior, reveló que dicha gestión se realizaría como mínimo por cuatro años más.

‌
‌

‌

‌
‌

‌

‌
